5 Bước Đầu Tiên Của Trình Tự Lắp Đặt Nhà Xưởng Khung Thép
Hiện nay, nhà xưởng khung thép (còn gọi là nhà tiền chế) đang được ưu tiên các chủ đầu tư sử dụng trong việc thiết kế và xây dựng nhà xưởng bởi những ưu điểm của loại nhà xưởng này mang lại là rất lớn. Bạn có thể xem những ưu điểm của nhà xưởng tiền chế tại đây.
Để hoàn thành một nhà xưởng đúng yêu cầu và chất lượng cao, yêu cầu các đơn vị thi công nhà xưởng phải cẩn thị, tỉ mỉ từ khâu thiết kế cho đến từng bước lắp đặt. Vậy trình tự lắp đặt nhà khung thép bao gồm những bước gì, Công ty thiết kế xây dựng BIC sẽ chia sẻ chi tiết cho các bạn 5 bước đầu tiên như sau:
[Bước 1] Lắp Cột Gian Khoá Cứng

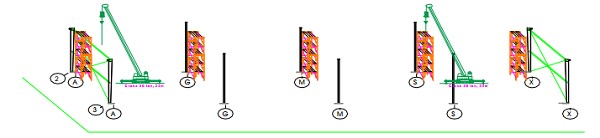

1. Lắp đặt 4 cột biên, và 2 cột giữa, trục 2&3

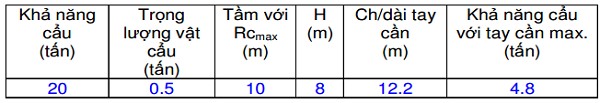

− Sử dụng cần cẩu 20 tấn, với chiều dài tay cần tối thiểu 12m.
− Dùng dây đai choàng quanh bản mó đầu trên của cột
2. Canh chỉnh độ thẳng đứng,vị trí, cao độ
− Đặt dàn giáo thi công ở từng cột
− Xiết vừa cứng boulon neo, chêm chân cột như yêu cầu
− Thiết bị: Dây dọi, Máy kinh vĩ và Thước cuộn
− Xiết toàn bộ boulon neo bằng cờ lờ với lực xiết vừa phải
3. Lắp đặt tất cả xà gồ vào giữa các cột và vặn chặt boulon
− Thiết bị nâng xà gồ: dây thừng có móc khóa an toàn
− Thiết bị vặn: cờ lờ ống tuýp, lực xiết vừa phải
4. Lắp giằng tạm ở 2 phía mỗi cột
− Dựng cáp 12mm, một đầu gắn vào cánh ngoài cột ngay dưới bản mã đầu cột
− Đầu cáp còn lại nối vào bát sắt V nối 2 boulon neo với nhau
[ Bước 2 ] Lắp Đặt Dầm Kèo Đầu Tiên

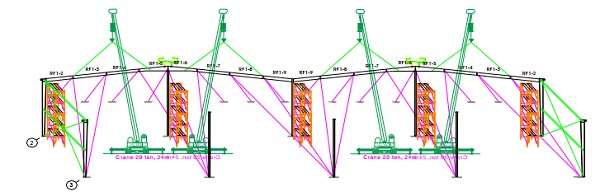

1. Tổ hợp nối các dầm RF1-1 & RF1-2 trên mặt nền
− Dùng dây đai choàng quanh cấu kiện ở 2 điểm cách đầu mút cấu kiện khoảng ¼ chiều dài, cạnh bát xà gồ
Tuy nhiên, phần hẫng ngoài điểm treo phải được tính toán xác đáng để tránh tình trạng vặn xoắn cấu kiện do tải bản thân. Đoạn hẫng không được quá 1/3 chiều dài thanh cấu kiện. Góc nâng cũng cần được tính toán tránh xoắn do lực dọc khi cẩu. Để an toàn, khuyến cáo nên dùng nhiều hơn 2 điểm buộc đai cẩu.

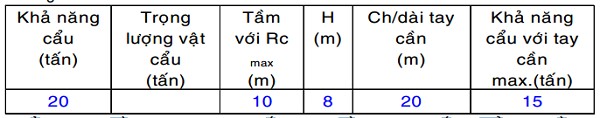

− Thiết bị cẩu: xe cẩu 20 tấn cần dài tối thiểu 12m
− Khi tổ hợp, nên dùng các thanh gỗ kê dày 50mm để đỡ cấu kiện
− Thiết bị xiết boulon cường độ cao: cờ lê lực (Torque wrench), lực xiết theo moment xoắn tối thiểu đề nghị (xem bảng Moment Lực xiết)
− Bắt giằng tạm thời và giằng chống xà gồ vào dầm kéo
− Dùng giấy nhám và vải lau để lau chùi cấu kiện. Dặm vá sơn bị trầy bằng cọ lăn sơn, với sơn dặm đúng hệ đó dựng.
2. Lắp 1 bán kèo lên cột
- Dùng dây đai choàng quanh cấu kiện ở 2 điểm cách đầu mút bán kèo khoảng 4m, cạnh bát xà gồ ngoài cùng
- Dùng xe cẩu 20 tấn
- Cẩu bán kèo đầu tiên đặt vào vị trí gối lên trên đầu 2 cột liên tiếp, giữ ổn định bằng xe cẩu
- Công nhân thao tác sẽ đứng trên dàn giáo, xỏ và xiết boulon mặt bích nối cột và dầm kèo tới trạng thái đủ chặt.
- Dùng dây giằng tạm dầm kèo đặt cách khoảng 6m giữ chặt bán kèo đầu tiên này vào các tổ boulon chân cột bằng các bát sắt V.
- Nhả nhẹ dây cẩu thử xem bán kèo có ổn định không, trước khi nhả hẳn dây cẩu.
3. Lập lại bước 1&2 cho bán kèo còn lại, tạo thành dầm kèo hoàn chỉnh

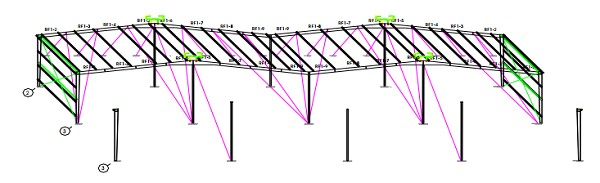

[ Bước 3 ] Lắp Đặt Dầm Kèo Thứ Nhì
1. Làm tương tự {bước 2} cho 2 bán kèo của khung dầm kèo thứ nhì
- Chỉ dùng giây giằng tạm về 2 phía ở khoảng giữa mỗi bán kèo, giằng vào boulon chân cột bằng các bát sắt V.
2. Lắp đặt cách nhịp các xà gồ từ đỉnh xuống đuôi kèo để giữ các bán kèo đúng vị trí.
- Dùng dây thừng với đầu móc có khoá an toán để kéo thủ công xà gồ lên mái
- Thiết bị vặn boulon xà gồ M12: cờ lờ, ống tuýp, lực xiết bình thường
[ Bước 4 ] Hoàn Thành 100% Gian Khoá
1. Lắp đặt toàn bộ thanh giằng kèo, xà gồ, chống xà gồ – đủ 100% số lượng
2. Lắp đặt toàn bộ cáp giằng chéo vĩnh cửu của cột và dầm kéo cho gian khoá.
3. Để các giằng này ở trạng thái lỏng (chưa kéo căng)
4. Cân chỉnh dầm kéo
− Các điểm cần đo đạc là các bản mã liên kết. Sai số cho phép của chuyển vị giữa các điểm là 1/500
− Dùng các giằng tạm để cân chỉnh khung
− Xiết chặt hoàn toàn các giằng vĩnh cửu.
− Ký biên bản kiểm tra thông qua gian khoá
[ Bước 5 ] Lắp Đặt Toàn Bộ Các Khung Kèo Và Xà Gồ
1. Lắp đặt toàn bộ cột biên và cột giữa ở các trục 4,5,6,7,8,9
− Dùng xe cẩu 20 tấn
− Dùng dây đai (40 tấn/ 9m) choàng quanh bản mã đầu trên của cột
2. Chỉnh độ thẳng đứng, vị trí và cao độ của cột
3. Thực hiện tương tự [bước 3] và [bước 4] cho tất cả dầm kèo và xà gồ mái
+ Đối với kết cấu có một cột ở giữa, không được phép lắp đặt hết một bên bán kèo rồi tới bên bán kèo còn lại. Làm như vậy sẽ thay đổi sơ đồ tính toán thiết kế của khung, gây mất cân bằng khung, có thể dẫn tới sập đổ công trình khi gặp thời tiết xấu.
Trên thị trường hiện nay có rất nhiều đơn vị thi công nhà tiền chế.Nên quý khách sẽ có nhiều sự lựa chọn, nhưng để chọn được 1 đơn vị tận tâm - uy tín và thấu hiểu khách hàng không phải số nhiều, vậy nên quý khách hàng nên cân nhắc kĩ và cần được sự tư vấn tận tâm để có được nhà xưởng như mong muốn.
Tại sao nên chọn BIC?
1 - Đội ngũ nhân sự - kỹ sư - kiến trúc sư - nhân công có nhiều kinh nghiệm thi công các dự án
2 - BIC luôn có sự nhiệt huyết và luôn đặt cái tâm - uy tín làm hàng đầu.
3 - Quy trình xây dựng được quản lý chặt chẽ, an toàn.
4 - Với sự kiểm soát chặt chẽ trong xây dựng nên luôn đảm bảo tiến độ thi công.
5 - Giá cả phù hợp với từng dự án triển khai.
6 - Hỗ trợ tư vấn miễn phí và nhiệt tình - tận tâm.
