Hoạt động đầu tư xây dựng nhà xưởng công nghiệp đòi hỏi nguồn vốn lớn và sự chuẩn bị kỹ lưỡng về cả mặt kỹ thuật lẫn pháp lý. Để dự án đạt hiệu quả sản xuất cao, chủ đầu tư cần kiểm soát chặt chẽ toàn bộ vòng đời công trình, từ khâu khảo sát địa chất, lập bản vẽ kỹ thuật đến khâu lắp dựng thực địa và nghiệm thu hoàn công. Thực tế cho thấy, sự thiếu đồng bộ trong khâu thiết kế xây dựng hoặc sai sót trong quá trình thi công nhà xưởng đều trực tiếp dẫn đến rủi ro lãng phí vật tư, kéo dài tiến độ và không đủ điều kiện thẩm duyệt phòng cháy chữa cháy để đưa nhà máy vào vận hành.
Bài viết này, BIC cung cấp lộ trình chi tiết về quy trình thiết kế nhà xưởng và xây dựng hoàn thiện từ A đến Z theo các tiêu chuẩn kỹ thuật hiện hành. Thông qua việc làm rõ các điểm kiểm soát chất lượng trong từng giai đoạn thiết kế thi công, chủ đầu tư sẽ có đầy đủ cơ sở dữ liệu để giám sát năng lực nhà thầu, chủ động quản lý dòng vốn và đảm bảo công trình vận hành ổn định, an toàn.
Trong xây dựng công nghiệp, việc quản lý độc lập hai giai đoạn thiết kế và thi công thường tạo ra khoảng cách lớn giữa lý thuyết bản vẽ và thực tế triển khai. Áp dụng cơ chế quản lý đồng bộ từ đầu là giải pháp bắt buộc để tối ưu hóa nguồn lực, kiểm soát kỹ thuật và bảo vệ dòng vốn của chủ đầu tư.
Sự thiếu kết nối giữa kỹ sư thiết kế và kỹ sư công trường là nguyên nhân phổ biến dẫn đến tình trạng sai lệch kích thước, xung đột hệ thống cơ điện với kết cấu chịu lực, hoặc bản vẽ không phù hợp với năng lực máy móc thi công.
Khi hai bộ phận này phối hợp đồng bộ ngay từ khâu lập phương án, các kỹ sư thiết kế sẽ điều chỉnh bản vẽ dựa trên số liệu khảo sát thực địa và biện pháp thi công thực tế của nhà thầu. Sự tương tác này giúp loại bỏ hoàn toàn các lỗi sai kỹ thuật trên giấy trước khi dự án bấm nút triển khai. Mọi chi tiết trong hồ sơ thiết kế nhà xưởng từ bước cột, cao độ trần đến vị trí chịu tải của sàn đều bám sát thực tế, đảm bảo tính khả thi tuyệt đối khi bước vào giai đoạn thi công nhà xưởng.

Đối với phương thức truyền thống, chủ đầu tư phải hoàn thành toàn bộ hồ sơ thiết kế, phê duyệt dự toán rồi mới tiến hành chọn nhà thầu và triển khai xây dựng. Quy trình tuần tự này kéo dài thời gian chuẩn bị và làm chậm tiến độ đưa nhà máy vào khai thác.
Quản lý đồng bộ cho phép chủ đầu tư áp dụng phương thức thi công gối đầu để rút ngắn tiến độ từ 20% đến 30%. Cụ thể:
- Ngay sau khi bản vẽ kỹ thuật phần móng được phê duyệt, đội ngũ công trường tiến hành ép cọc, đổ bê tông móng và làm hạ tầng ngầm.
- Trong thời gian đó, dựa trên bản vẽ chi tiết cấu kiện, nhà máy cơ khí sẽ đồng thời gia công hệ khung thép tiền chế bao gồm cột, kèo, xà gồ.
- Khi phần móng đạt đủ tuổi bê tông và nghiệm thu hoàn thành, hệ khung thép cũng được vận chuyển ra thực địa để lắp dựng ngay lập tức, loại bỏ thời gian chờ đợi giữa các hạng mục.
Rủi ro lớn nhất của các dự án công nghiệp là tình trạng đội vốn do bóc tách khối lượng thiếu chính xác hoặc vật tư không tương thích với biện pháp triển khai.
Quy trình thiết kế thi công khép kín tạo điều kiện cho các kỹ sư xuất bản Bảng dự toán khối lượng vật tư (BOQ) chính xác và minh bạch ngay từ giai đoạn thiết kế xây dựng. Các danh mục về chủng loại thép, mác bê tông, tiêu chuẩn ống PCCC hay thiết bị điện đều được định danh rõ ràng về số lượng, thông số kỹ thuật và xuất xứ. Việc quản lý chặt chẽ danh mục BOQ từ đầu giúp chủ đầu tư cố định được ngân sách, chủ động nguồn phôi vật tư và ngăn chặn triệt để tình trạng phát sinh chi phí ngoài tầm kiểm soát trong suốt quá trình xây dựng.
Giai đoạn chuẩn bị đầu tư đặt nền móng kỹ thuật cho toàn bộ dự án. Mọi sai sót hoặc thiếu hụt dữ liệu trong giai đoạn này đều ảnh hưởng trực tiếp đến tính khả thi và mức độ an toàn của kết cấu công trình về sau.
Bước đầu tiên của quy trình thiết kế nhà xưởng là thu thập và phân tích dữ liệu vận hành từ phía chủ đầu tư. Các thông tin bắt buộc bao gồm:
- Ngành nghề và dây chuyền công nghệ sản xuất: Xác định nhà xưởng thuộc nhóm ngành công nghiệp nặng, cơ khí, may mặc, thực phẩm hay điện tử để áp dụng các tiêu chuẩn thiết kế môi trường và an toàn tương ứng.
- Tải trọng máy móc và thiết bị: Xác định trọng lượng, vị trí đặt máy, kích thước và mức độ rung lắc của dàn máy móc dự kiến lắp đặt nhằm tính toán độ dày, cấu trúc cốt thép của sàn xưởng.
- Kế hoạch mở rộng: Xác định nhu cầu nâng cấp công suất hoặc mở rộng diện tích trong tương lai của doanh nghiệp để bố trí giải pháp kết cấu chờ hợp lý trên mặt bằng.
Công tác khảo sát thực địa cung cấp số liệu trắc địa và địa chất chính xác để kỹ sư kết cấu lựa chọn giải pháp móng phù hợp, ngăn ngừa rủi ro lún nứt công trình dưới tải trọng lớn.
- Khoan khảo sát địa chất: Tiến hành khoan lấy mẫu đất nền tại các vị trí xung yếu với mật độ và độ sâu theo đúng quy chuẩn xây dựng. Kết quả thí nghiệm mẫu đất xác định chỉ số sức chịu tải của nền đất, cao độ mực nước ngầm và độ dày các tầng đất yếu.
- Đo đạc địa hình: Xác định chính xác ranh giới tọa độ thửa đất, cao độ tự nhiên của khu đất để tính toán khối lượng đào đắp mặt bằng, đảm bảo cao độ hoàn thiện không bị ngập úng vào mùa mưa.

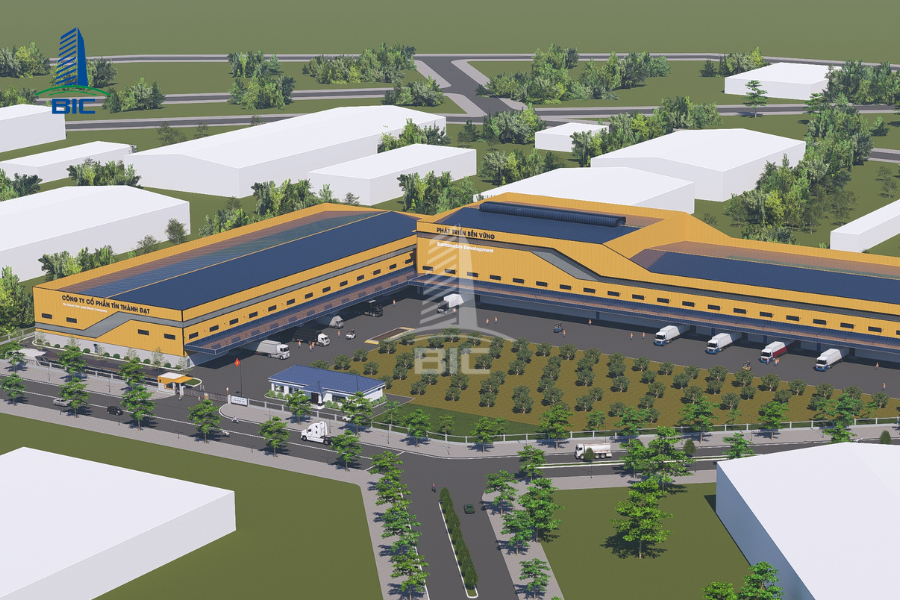

Bản vẽ thiết kế tổng mặt bằng định hình toàn bộ cấu trúc không gian của dự án trên quỹ đất hiện có, đảm bảo tối ưu hóa diện tích sử dụng và tuân thủ mật độ xây dựng theo quy định của khu công nghiệp.
- Phân khu chức năng: Bố trí vị trí nhà xưởng sản xuất chính kết nối thuận tiện với kho nguyên liệu đầu vào và kho thành phẩm đầu ra. Khối văn phòng điều hành, nhà ăn và khu nhà xe được tách biệt để đảm bảo an toàn vệ sinh lao động và giảm tiếng ồn.
- Quy hoạch hạ tầng kỹ thuật: Định vị trạm biến áp, nhà máy xử lý nước thải, bể nước ngầm và trạm bơm PCCC tại các vị trí độc lập, đáp ứng khoảng cách an toàn ngăn cháy.
- Tổ chức giao thông nội bộ: Thiết kế luồng di chuyển cho xe container bốc dỡ hàng hóa độc lập, không chồng chéo với lối đi của công nhân. Đồng thời, hành lang giao thông quanh nhà xưởng phải đáp ứng chiều rộng tối thiểu cho xe chữa cháy tiếp cận tất cả các góc của công trình.

Sau khi phương án tổng mặt bằng được phê duyệt, đơn vị tư vấn tiến hành cụ thể hóa các ý tưởng thành thông số kỹ thuật chính xác. Hồ sơ bản vẽ thi công là căn cứ pháp lý và kỹ thuật cao nhất để tiến hành nghiệm thu chất lượng công việc của nhà thầu.
Mục tiêu chính của thiết kế kiến trúc nhà xưởng là tối ưu hóa công năng bao che, cách nhiệt, cách âm và tạo môi trường làm việc thông thoáng cho người lao động.
- Giải pháp vách bao che: Tùy thuộc vào yêu cầu của ngành sản xuất để lựa chọn xây tường gạch dày 100mm đến 200mm kết hợp tôn vách cán sóng, hoặc sử dụng hệ tấm panel cách nhiệt như EPS, PU, Rockwool. Tấm panel đặc biệt phù hợp cho các nhà xưởng yêu cầu cao về kiểm soát nhiệt độ như xưởng điện tử, dược phẩm, kho lạnh.
- Giải pháp mái chống nóng: Thiết kế mái sử dụng tôn lạnh một lớp kết hợp túi khí cách nhiệt, hoặc tôn ba lớp gắn lớp cách nhiệt PU dày 20mm đến 50mm. Độ dốc mái được tính toán từ 10% đến 15% để đảm bảo thoát nước mưa nhanh, tránh hiện tượng đọng nước gây rỉ sét tôn.
- Thông gió và chiếu sáng tự nhiên: Bố trí hệ thống cửa trời dọc đỉnh mái để thoát khí nóng từ dưới sàn lên. Hệ thống lam gió đặt tại chân tường tạo luồng khí đối lưu liên tục. Sử dụng các tấm tôn lấy sáng phân bổ đều trên mái để tận dụng ánh sáng ban ngày, giúp giảm công suất tiêu thụ của hệ thống đèn điện.
Kết cấu khung chịu lực chính của nhà xưởng thường sử dụng hệ thép tiền chế nhờ ưu điểm chịu tải lớn, vượt nhịp cơ động và thời gian lắp dựng nhanh. Quy trình thiết kế kết cấu tuân thủ nghiêm ngặt theo các tiêu chuẩn Việt Nam như TCVN 5575:2012 về kết cấu thép và TCVN 2737 về tải trọng và tác động.
- Tính toán tiết diện cấu kiện: Kỹ sư kết cấu sử dụng phần mềm chuyên ngành để mô phỏng và xác định tiết diện tối ưu của cột, kèo, dầm sàn, xà gồ chữ C hoặc chữ Z. Việc tối ưu hóa này giúp giảm khối lượng thép trên mỗi mét vuông sàn nhưng vẫn đảm bảo hệ số an toàn chịu lực.
- Thiết kế hệ giằng ổn định: Bố trí hệ thống giằng mái, giằng cột và giằng xà gồ bằng cáp hoặc thép góc. Hệ giằng có vai trò liên kết các khung thép đơn lẻ thành một hệ thống không gian cứng vững, chống lại các lực đẩy ngang của gió bão hoặc lực rung lắc khi cầu trục vận hành.
- Chi tiết liên kết: Bản vẽ chi tiết hóa kết cấu mối hàn tại nhà máy và hệ thống bu lông liên kết ngoài công trường, bao gồm bu lông neo móng, bu lông cường độ cao để liên kết nối cột và kèo.
Hệ thống cơ điện giữ vai trò cung cấp năng lượng và duy trì các điều kiện kỹ thuật cho máy móc sản xuất vận hành ổn định.
- Hệ thống cấp điện: Tính toán tổng công suất tiêu thụ của dây chuyền máy móc để thiết kế dung lượng trạm biến áp phù hợp. Bản vẽ chỉ rõ tuyến đi cáp ngầm, vị trí lắp đặt tủ điện phân phối chính MSB, các tủ phân phối nhánh tại từng phân xưởng và hệ thống máng cáp treo. Thiết kế hệ thống chiếu sáng nhà xưởng tuân thủ tiêu chuẩn độ rọi lux thích hợp cho từng công đoạn sản xuất.
- Hệ thống cấp thoát nước: Tách biệt hệ thống thoát nước mưa độc lập với hệ thống thu gom nước thải sinh hoạt và nước thải công nghiệp. Thiết kế trạm xử lý nước thải nội khu có công suất phù hợp với khối lượng xả thải hàng ngày của nhà máy.
- Hệ thống thông gió và điều hòa không khí HVAC: Đối với các nhà xưởng sinh nhiệt lớn như cơ khí, dệt may, thiết kế áp dụng hệ thống thông gió làm mát áp suất âm sử dụng tấm làm mát cooling pad và quạt hút công nghiệp. Đối với phòng sạch điện tử hoặc dược phẩm, thiết kế sử dụng hệ thống AHU kết hợp lọc bụi chuyên dụng để kiểm soát độ sạch, nhiệt độ và độ ẩm.
Từ hồ sơ bản vẽ thi công đã hoàn thiện, kỹ sư tiến hành xuất Bảng dự toán khối lượng vật tư BOQ. Bảng BOQ liệt kê chi tiết:
- Khối lượng bê tông móng, diện tích cốp pha, trọng lượng cốt thép móng.
- Tổng trọng lượng kết cấu thép tiền chế tính bằng tấn.
- Diện tích tôn mái, tôn vách, tấm panel cách nhiệt tính bằng mét vuông.
- Chi tiết số lượng, thông số kỹ thuật của thiết bị điện, đường ống nước, thiết bị PCCC.
Dựa trên bảng khối lượng này, chủ đầu tư sẽ áp đơn giá vật liệu tại thời điểm hiện tại để có được tổng dự toán chi phí chính xác của công trình, làm cơ sở ký kết hợp đồng thi công nhà xưởng mà không lo ngại rủi ro phát sinh phát sinh chi phí phát sinh bất hợp lý.

Trước khi tiến hành khởi công xây dựng thực địa, dự án phải được cơ quan quản lý nhà nước phê duyệt về mặt pháp lý nhằm đảm bảo an toàn phòng chống cháy nổ và quy hoạch đô thị.
Đây là bước bắt buộc và có tính chất quyết định đối với việc nghiệm thu hoàn công công trình sau này. Hồ sơ thiết kế PCCC phải tuân thủ nghiêm ngặt quy chuẩn QCVN 06:2022/BXD và tiêu chuẩn TCVN 3890:2023.
- Giải pháp kiến trúc an toàn cháy: Thiết kế đảm bảo khoảng cách an toàn chống cháy lan giữa các tòa nhà trong khu đất. Bố trí đầy đủ lối thoát nạn, cửa thoát hiểm và đường giao thông quanh xưởng cho xe chữa cháy hoạt động.
- Hệ thống kỹ thuật PCCC: Thiết kế chi tiết mạng lưới đầu phun nước tự động Sprinkler, họng nước vách tường, hệ thống báo cháy tự động sử dụng đầu báo khói hoặc đầu báo nhiệt, hệ thống hút khói sự cố, đèn chỉ dẫn thoát nạn Exit và đèn chiếu sáng khẩn cấp.
- Bảo vệ kết cấu: Bản vẽ chỉ định rõ giải pháp bọc vữa chống cháy, bọc tấm thạch cao chuyên dụng hoặc sơn chống cháy cho hệ khung cột, kèo thép để đạt bậc chịu lửa tối thiểu từ R30, R60 đến R90 theo phân cấp quy mô nhà xưởng.
Chủ đầu tư hoặc đơn vị tổng thầu được ủy quyền tiến hành nộp hồ sơ xin cấp phép xây dựng lên Sở Xây dựng hoặc Ban quản lý khu công nghiệp tỉnh, thành phố trực thuộc trung ương. Thành phần hồ sơ bao gồm:
- Giấy chứng nhận quyền sử dụng đất hoặc hợp đồng thuê đất khu công nghiệp.
- Bản vẽ thiết kế cơ sở đã được thẩm định bởi cơ quan chuyên môn về xây dựng.
- Văn bản phê duyệt báo cáo đánh giá tác động môi trường DTM hoặc giấy xác nhận đăng ký kế hoạch bảo vệ môi trường.
- Giấy chứng nhận thẩm duyệt thiết kế về PCCC do Cục hoặc Phòng Cảnh sát PCCC và CNCH cấp.
Cơ quan chức năng sẽ tiến hành thẩm định tính hợp pháp của hồ sơ, sự phù hợp với quy hoạch chung của khu công nghiệp trước khi cấp Giấy phép xây dựng chính thức để dự án bước vào giai đoạn thi công nhà xưởng tại công trường.
Đây là giai đoạn chuyển đổi các thông số kỹ thuật trên bản vẽ thành công trình thực tế. Giai đoạn này kết hợp song song giữa hoạt động sản xuất cơ khí chính xác tại nhà máy và hoạt động xây dựng cơ bản ngoài công trường.
Hệ khung thép tiền chế được sản xuất khép kín tại nhà xưởng cơ khí theo quy trình kiểm soát chất lượng nghiêm ngặt trước khi vận chuyển ra lắp dựng. Quy trình gia công bao gồm các bước:
- Cắt thép định hình: Sử dụng máy cắt CNC chuyên dụng (Plasma hoặc Laser) để cắt các tấm thép thô thành các bản cánh, bản bụng của cột và kèo thép theo đúng kích thước bản vẽ thiết kế nhà xưởng.
- Ráp và hàn tự động: Các bản thép sau khi cắt được đưa vào máy ráp để định hình thành cấu kiện chữ I hoặc chữ H, sau đó tiến hành hàn tự động bằng công nghệ hàn chìm dưới lớp thuốc bảo vệ để đảm bảo độ ngấu và khả năng chịu lực của mối hàn.
- Nắn thẳng và hàn chi tiết phụ: Sử dụng máy nắn thủy lực để sửa chữa các biến dạng nhiệt do quá trình hàn gây ra. Tiếp theo, công nhân tiến hành hàn các chi tiết phụ như bản mã, gân tăng cứng, tai treo xà gồ.
- Làm sạch bề mặt và sơn phủ: Toàn bộ cấu kiện thép được đưa vào buồng phun bi đạt tiêu chuẩn Sa 2.5 để tẩy sạch rỉ sét và tạo độ nhám bề mặt. Sau đó, thép được sơn một lớp lót chống rỉ, lớp sơn màu hoàn thiện và lớp sơn chống cháy theo đúng độ dày kỹ thuật quy định.

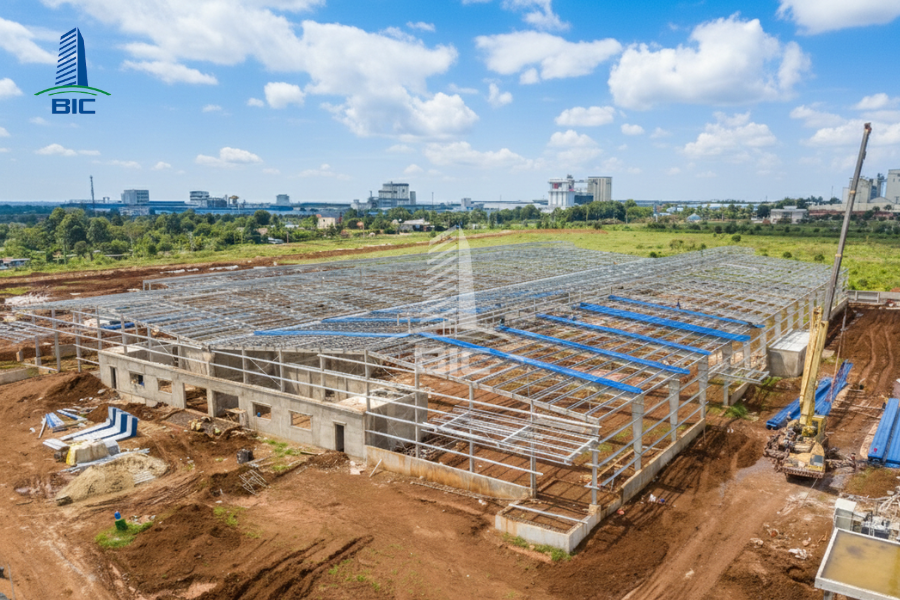

Song song với quá trình gia công thép, hoạt động xây dựng phần thô tại công trường được triển khai để tạo bệ đỡ chịu lực cho toàn bộ nhà máy.
- Công tác đất và gia cố nền: Nhà thầu tiến hành bóc lớp đất hữu cơ, đào đất hố móng đến cao độ thiết kế. Trường hợp nền đất yếu, tiến hành ép cọc bê tông cốt thép hoặc cọc ly tâm để gia cố chịu lực.
- Đổ bê tông móng và đà kiềng: Lắp dựng cốt thép móng, hệ thống cốp pha và tiến hành đổ bê tông thương phẩm cho hệ thống móng đơn, móng băng hoặc móng bè kết hợp đà kiềng để giằng chặt các đầu móng lại với nhau.
- Định vị và lắp đặt bu lông neo: Đây là bước kỹ thuật đặc biệt quan trọng. Hệ thống bu lông neo cường độ cao dùng để liên kết chân cột thép với móng bê tông được định vị chính xác bằng máy kinh vĩ hoặc máy toàn đạc. Sai số vị trí của cụm bu lông neo phải nằm trong mức cho phép dưới 2mm để đảm bảo hệ khung không bị lệch tâm khi lắp dựng.
Khi bê tông móng đạt đủ tuổi chịu lực và hệ khung thép được vận chuyển ra thực địa, công tác lắp dựng kết cấu thân được triển khai bằng phương tiện cơ giới tải trọng lớn.
- Lắp dựng gian khóa cứng: Chọn một gian nhà xưởng (thường là gian có hệ giằng cột và giằng mái) để lắp dựng trước. Hệ cột, kèo, xà gồ và cáp giằng của gian này được siết chặt bằng bu lông cường độ cao để tạo thành một khối hộp cứng vững, làm điểm tựa để triển khai các gian tiếp theo.
- Lắp dựng toàn bộ khung chính: Tiến hành lắp dựng tuần tự các khung kèo tiếp theo theo hướng từ trong ra ngoài. Nhà thầu sử dụng cần cẩu chuyên dụng có tải trọng phù hợp (từ 25 tấn đến 50 tấn tùy quy mô cấu kiện) phối hợp với đội ngũ công nhân cao tầng để liên kết các đoạn kèo trên cao.
- Kiểm tra lực siết bu lông: Toàn bộ bu lông liên kết kết cấu chịu lực chính phải được siết bằng cờ lê thủy lực hoặc cờ lê lực có đồng hồ đo, đảm bảo đạt đúng mô-men xoắn kỹ thuật quy định trong hồ sơ thiết kế xây dựng.
Hạng mục này giúp cô lập không gian bên trong nhà xưởng với môi trường thời tiết bên ngoài, chuẩn bị mặt bằng sạch cho công tác thi công cơ điện và mặt sàn.

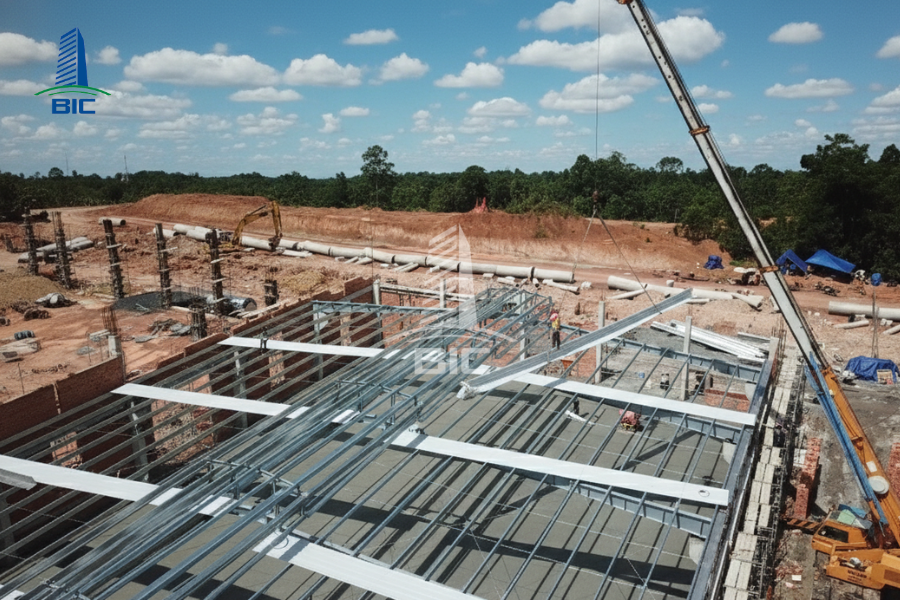

- Lợp mái tôn và tôn vách: Tiến hành kéo tôn và bắn vít cố định hệ thống tôn mái, tôn vách hoặc tấm panel bao che. Quá trình lợp mái yêu cầu tuân thủ đúng kỹ thuật gối chồng sóng, lắp đặt đầy đủ máng xối, ống thoát nước mưa và các tấm ke chống bão để ngăn ngừa hiện tượng thấm dột hoặc lật mái khi có gió lớn.

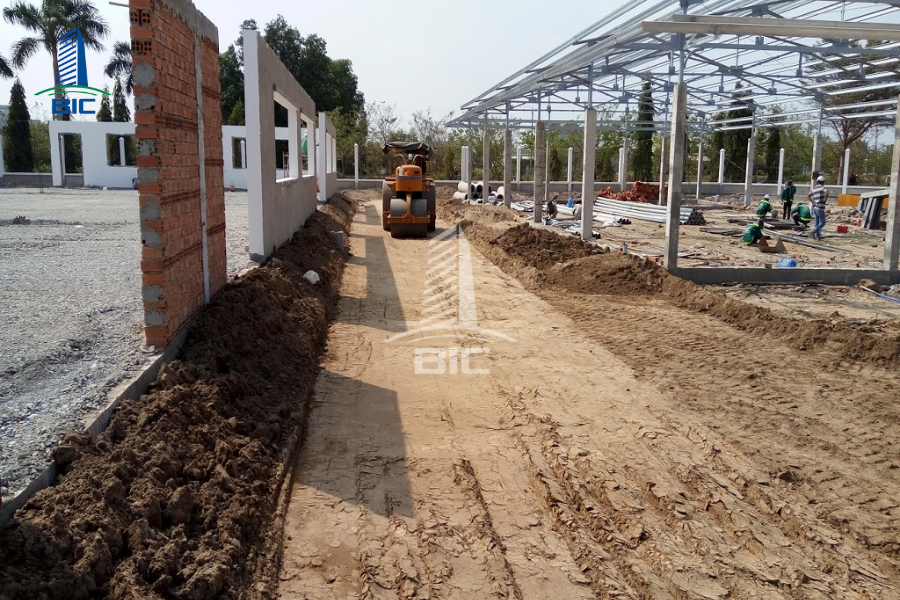

- Xây tường bao và hoàn thiện cửa: Tiến hành xây dựng tường gạch bao quanh chân nhà xưởng với chiều cao phổ biến từ 1.2m đến 2.5m để tăng tính bảo vệ, chống va đập và chống thấm nước từ bên ngoài. Lắp đặt hệ thống cửa cuốn chịu lực cho xe tải ra vào, cửa thoát hiểm chống cháy và hệ thống cửa sổ kính để lấy sáng.
Sàn nhà xưởng là nơi chịu tác động trực tiếp hàng ngày từ hoạt động sản xuất, xe nâng hàng và máy móc thiết bị, do đó đòi hỏi quy trình đổ và hoàn thiện mặt sàn cực kỳ nghiêm ngặt.
- Chuẩn bị nền hạ: Nền đất được lu lèn lại bằng xe lu tải trọng lớn để đạt độ chặt K95. Rải một lớp đá dăm lót dày từ 10cm đến 20cm và tiếp tục lu lèn phẳng. Trải một lớp bạt hoặc màng nilon chống thấm để ngăn nước bê tông thấm xuống đất và chống ẩm ngược từ lòng đất lên mặt sàn sau này.
- Lắp đặt cốt thép sàn: Đi lưới thép hàn hoặc buộc cốt thép hai lớp theo đúng sơ đồ chịu lực của bản vẽ thiết kế thi công. Bố trí các con kê bê tông để đảm bảo chiều dày lớp bê tông bảo vệ cốt thép đúng tiêu chuẩn. Lắp đặt các khe co giãn (Dowels bar) tại các vị trí giáp ranh để tránh hiện tượng nứt gãy sàn do biến dạng nhiệt.
- Đổ bê tông và hoàn thiện bề mặt: Tiến hành đổ bê tông thương phẩm có mác cao (thường là từ mác 250 đến mác 350) với độ sụt và độ dày được kiểm soát liên tục. Sử dụng máy đầm bàn, đầm dùi để làm chặt bê tông. Khi bê tông bắt đầu kết ninh, sử dụng máy xoa nền chuyên dụng kết hợp rải bột Hardener tăng cứng bề mặt để chống mài mòn, hoặc tiến hành mài phẳng để chuẩn bị cho công tác sơn phủ Epoxy chống bám bụi và kháng hóa chất.

Sau khi hoàn thành phần vỏ bao che và mặt sàn, dự án bước vào giai đoạn lắp đặt các hệ thống hạ tầng kỹ thuật phụ trợ. Đây là khâu quyết định năng lực vận hành thực tế của dây chuyền nhà máy.
Hệ thống cơ điện được triển khai dựa trên sơ đồ vị trí máy móc đã định vị trong hồ sơ thiết kế thi công. Các hạng mục triển khai bao gồm:
- Lắp đặt hệ thống thang máng cáp: Định vị và cố định hệ thống giá đỡ, máng cáp treo trên khung kèo thép. Tuyến máng cáp phải đi thẳng, bọc kín tại các góc vuông và đảm bảo khoảng cách an toàn với hệ thống ống dẫn nước.
- Kéo cáp động lực và lắp đặt tủ điện: Thực hiện kéo cáp nguồn từ trạm biến áp vào tủ điện phân phối chính MSB, sau đó đấu nối đến các tủ điện nhánh DB tại các phân xưởng. Đầu cốt dây cáp phải được ép chặt bằng kìm thủy lực và đánh dấu nhãn rõ ràng để phục vụ công tác bảo trì.
- Bố trí hệ thống chiếu sáng và tiếp địa: Lắp đặt hệ thống đèn Highbay chuyên dụng cho nhà xưởng với mật độ và chiều cao treo đèn đạt tiêu chuẩn độ rọi. Đồng thời, đóng bãi cọc tiếp địa an toàn cho hệ thống điện sản xuất và hệ thống chống sét đỉnh mái, đảm bảo điện trở nối đất đạt dưới mức quy định của tiêu chuẩn ngành.
Hệ thống PCCC được lắp đặt hoàn chỉnh để chuẩn bị cho công tác kiểm tra nghiệm thu của cơ quan chức năng.
- Lắp đặt mạng lưới đường ống và đầu phun: Tiến hành đi các trục ống cấp nước chữa cháy bằng thép đen hoặc thép mạ kẽm dọc theo khung kèo. Gắn các đầu phun Sprinkler tự động theo đúng khoảng cách thiết kế. Lắp đặt cụm van báo động (Alarm Valve) để kiểm soát áp lực đường ống.
- Lắp đặt trung tâm báo cháy và cụm bơm: Kết nối các đầu báo khói, báo nhiệt tại khu vực sản xuất và văn phòng về tủ trung tâm điều khiển PCCC. Tại khu kỹ thuật, tiến hành lắp đặt cụm bơm chữa cháy gồm bơm điện chính, bơm diesel dự phòng và bơm bù áp, kết nối trực tiếp với nguồn nước từ bể chứa ngầm.
- Xây dựng các hạng mục hạ tầng ngoại vi: Hoàn thiện hệ thống mương thoát nước mưa quanh nhà xưởng, thảm nhựa hoặc đổ bê tông đường nội bộ, xây dựng tường rào bảo vệ, nhà bảo vệ và hoàn thiện hệ thống chiếu sáng giao thông nội khu.
Giai đoạn cuối cùng của quy trình nhằm đánh giá chất lượng toàn diện của công trình và hoàn thiện các thủ tục pháp lý để đưa nhà xưởng vào hoạt động chính thức.
Trước khi bàn giao, tổng thầu phối hợp với đơn vị tư vấn giám sát tiến hành công tác chạy thử đơn động và liên động cho toàn bộ hệ thống kỹ thuật.
- Thử áp lực hệ thống đường ống: Tiến hành bơm nước và ngâm áp toàn bộ hệ thống đường ống cấp nước sản xuất và ống PCCC trong thời gian quy định để kiểm tra độ kín của các mối hàn, mối nối ren.
- Thử nghiệm liên động hệ thống PCCC: Giả lập sự cố cháy để kiểm tra độ nhạy của đầu báo khói, tín hiệu truyền về tủ trung tâm, kích hoạt hệ thống chuông đèn báo động, hệ thống hút khói sự cố và hoạt động tự động của trạm bơm chữa cháy.
- Đo đạc thông số môi trường: Kiểm tra cường độ chiếu sáng, tốc độ lưu thông không khí của hệ thống thông gió và độ ồn vận hành của máy móc phụ trợ để đảm bảo đạt tiêu chuẩn vệ sinh lao động.
Công trình chỉ đủ điều kiện hoạt động khi có sự chấp thuận bằng văn bản của các cơ quan quản lý chuyên ngành.
- Nghiệm thu PCCC: Cục hoặc Phòng Cảnh sát PCCC và Cứu nạn cứu hộ tiến hành kiểm tra thực tế hiện trường, đối chiếu với bản vẽ thẩm duyệt trước đó và thực hiện kích hoạt thử nghiệm hệ thống. Nếu đạt yêu cầu, cơ quan chức năng sẽ cấp Văn bản chấp thuận kết quả nghiệm thu về phòng cháy và chữa cháy.
- Nghiệm thu hoàn công công trình: Chủ đầu tư nộp hồ sơ hoàn công bao gồm bản vẽ hoàn công, các chứng chỉ chất lượng vật liệu đầu vào, kết quả thí nghiệm nén mẫu bê tông, siêu âm mối hàn lên Sở Xây dựng hoặc Ban quản lý khu công nghiệp để tổ chức kiểm tra và cấp Giấy phép hoàn công công trình.
Sau khi có đầy đủ các văn bản pháp lý, tổng thầu tiến hành bàn giao tài sản cho chủ đầu tư.
- Bàn giao hồ sơ tài liệu: Tổng thầu chuyển giao toàn bộ hồ sơ hoàn công, catalog thiết bị, quy trình vận hành và hướng dẫn bảo trì hệ thống cơ điện, PCCC cho ban quản lý nhà máy của chủ đầu tư.
- Kích hoạt điều khoản bảo hành: Thời gian bảo hành được tính từ ngày ký biên bản bàn giao đưa công trình vào sử dụng. Thông thường, hệ khung kết cấu thép được bảo hành từ 24 đến 60 tháng, phần hoàn thiện kiến trúc bảo hành 24 tháng và các thiết bị cơ điện, PCCC bảo hành 12 tháng theo đúng cam kết trong hợp đồng thiết kế thi công.
Quy trình thiết kế nhà xưởng và thi công hoàn thiện công trình công nghiệp là một chuỗi các hạng mục kỹ thuật có mối liên hệ mật thiết và tuần tự. Việc thấu hiểu chi tiết từng giai đoạn, từ công tác khảo sát địa chất ban đầu đến quy trình gia công kết cấu và hoàn thiện các thủ tục pháp lý bắt buộc, giúp chủ đầu tư chủ động giám sát chất lượng, tối ưu hóa tiến độ và kiểm soát dòng vốn đầu tư một cách hiệu quả nhất.
Để dự án đạt các tiêu chuẩn chất lượng hiện hành và vận hành ổn định lâu dài, chủ đầu tư nên ưu tiên hợp tác với các đơn vị tổng thầu có chứng chỉ năng lực hoạt động xây dựng phù hợp, sở hữu nhà máy gia công thép độc lập và có kinh nghiệm thực chiến trong các dự án tương đương. Việc chuẩn bị kỹ lưỡng từ khâu thiết kế xây dựng chính là giải pháp tối ưu để hiện thực hóa một không gian sản xuất an toàn, năng suất và bền vững cho doanh nghiệp. Liên hệ BIC để được tư vấn giải pháp tối ưu cho dự án nhà xưởng công nghiệp!
